アンティークテーブルを囲む個性派インテリアのおうち
岡山県総社市
建物種別: 一戸建て住宅
-
1. 2026年11月05日
-
断熱工事
室内では大工さんが断熱材の施工を進めています。
隙間なくびっちりと充填していきます。
-
2. 2026年10月28日
-

ユニットバスの施工
ユニットバスの設置工事が完了しました。
浴槽やシャワーなどの設備が組み込まれ、浴室のかたちが整いました。
-
3. 2026年10月23日
-
大工工事
室内は1Fの天井下地施工進めています。
と同時に電気の職人さんによる配線作業も並行して行っています。
-
4. 2026年10月16日
-
外部の作業
現在、大工さんにより外部の透湿防水シートの施工が行われています。
外からの雨水の侵入を防ぎながら、壁の中に入り込んだ湿気を外に逃がして内部結露や構造材の腐食を防ぐことを目的とした大切な工程です。
-
5. 2026年10月08日
-
電気配線
内部では大工さんの造工事と並行してして電気職人さんが配線の仕込み作業を行っています。
-
6. 2026年10月02日
-
第三者機関の検査
上棟後、正しく金物等の取付ができているかなど、ハウスプラス住宅保証の検査員さんに入念にチェックをして頂きました。
-
7. 2026年09月29日
-
サッシの搬入
上棟から1週間、現場にサッシが搬入されました。
BROOKでは標準的に採用している断熱・省エネ性に優れたYKKのAPW330になります。
-
8. 2026年09月23日
-

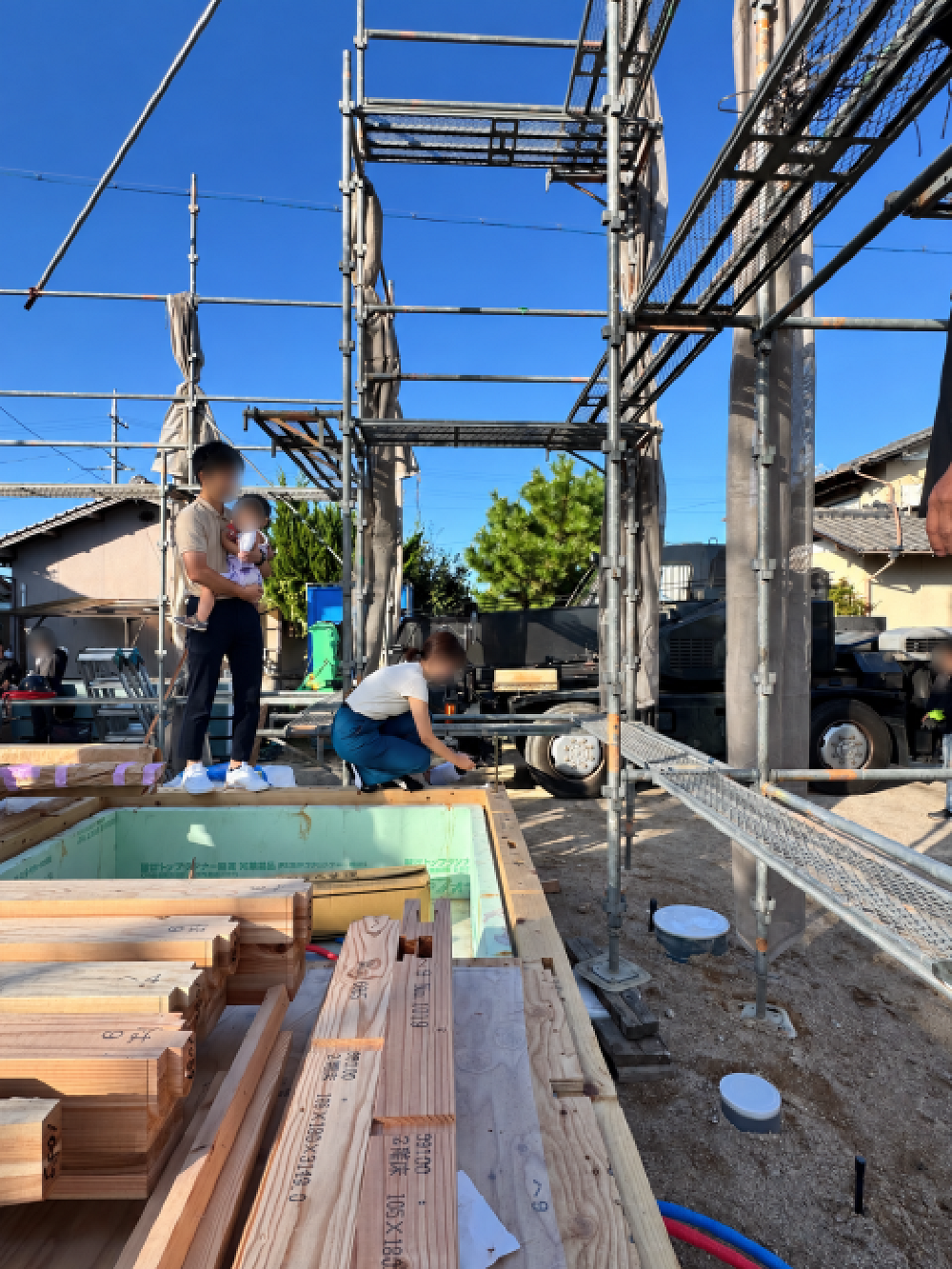

上棟①
晴天に恵まれた本日、S様邸の上棟行います。
まずは、お家の四隅と中心部のお清めからスタート。
塩を盛って、そこにお酒を少々かけていきます。
-
9. 2026年09月23日
-

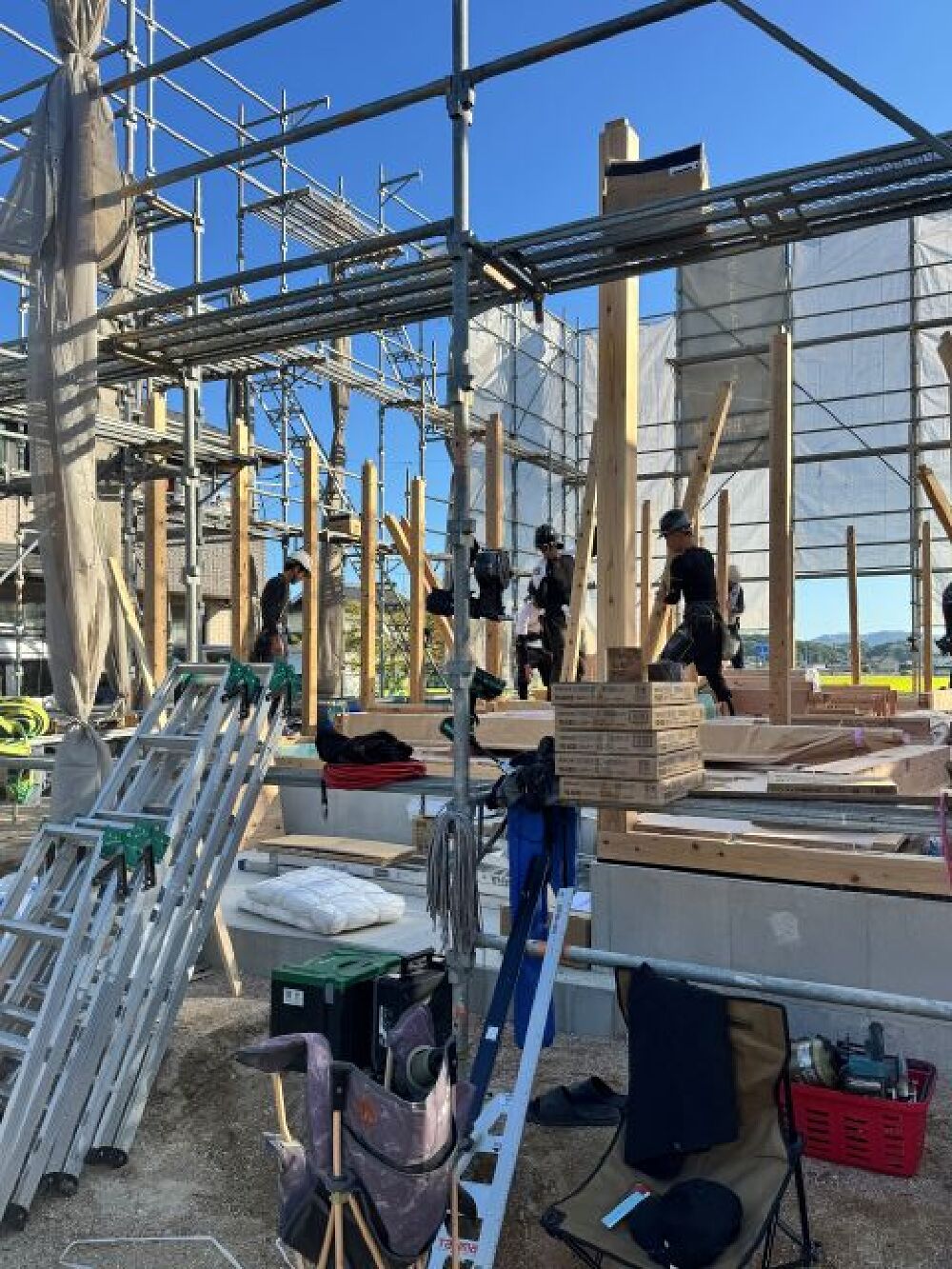

上棟②
作業がはじまりました。
大工さん達が各自、柱を1本1本丁寧に建てていきます。
そして、無駄のない動きでどんどん組みあがっていきます。
-
10. 2026年09月23日
-

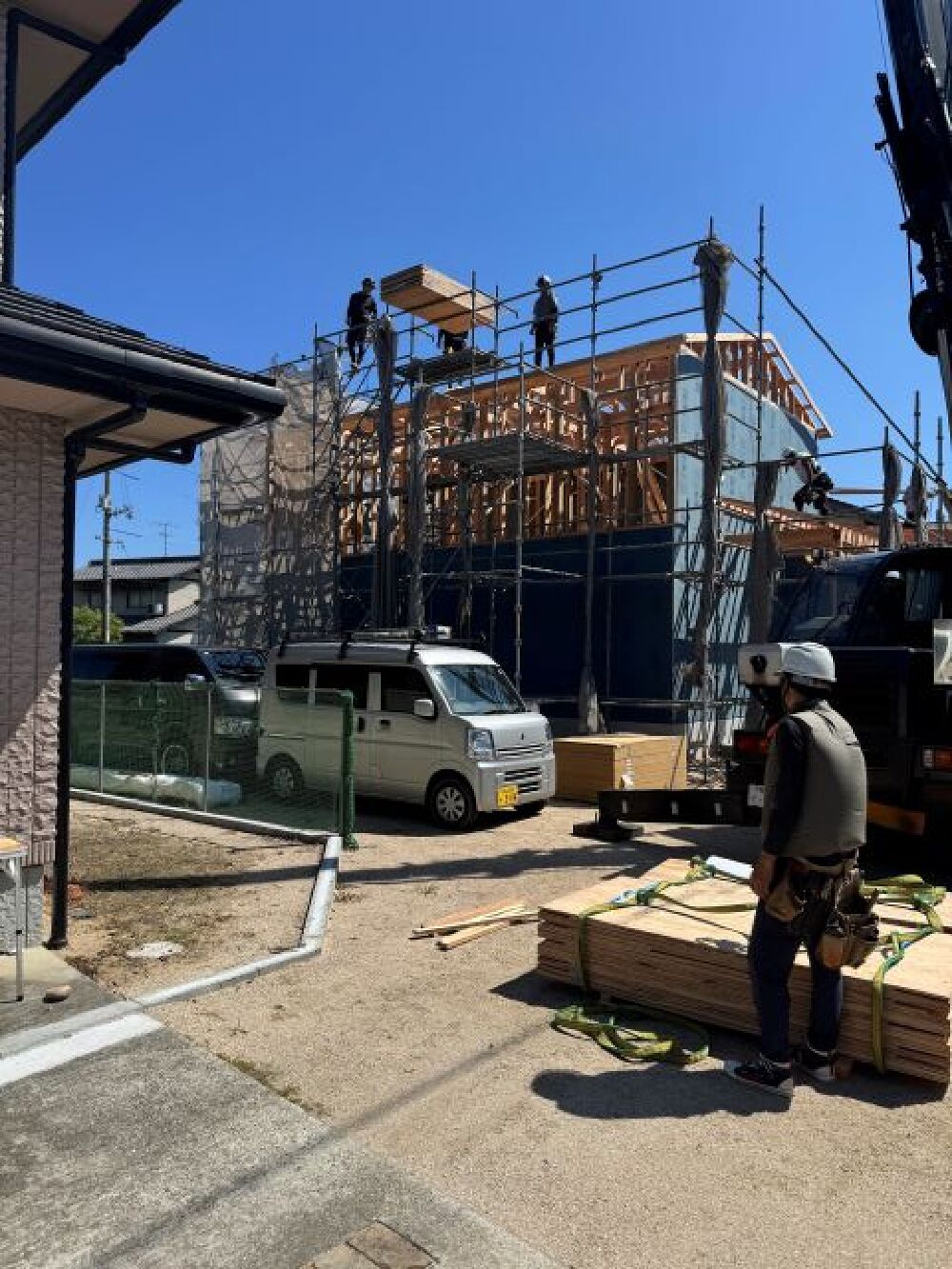

上棟③
お昼休憩前。
すでにここまで作業が進んでいました。
周囲には耐力面材のパネルも張られはじめていますね。
-
11. 2026年09月23日
-
上棟④

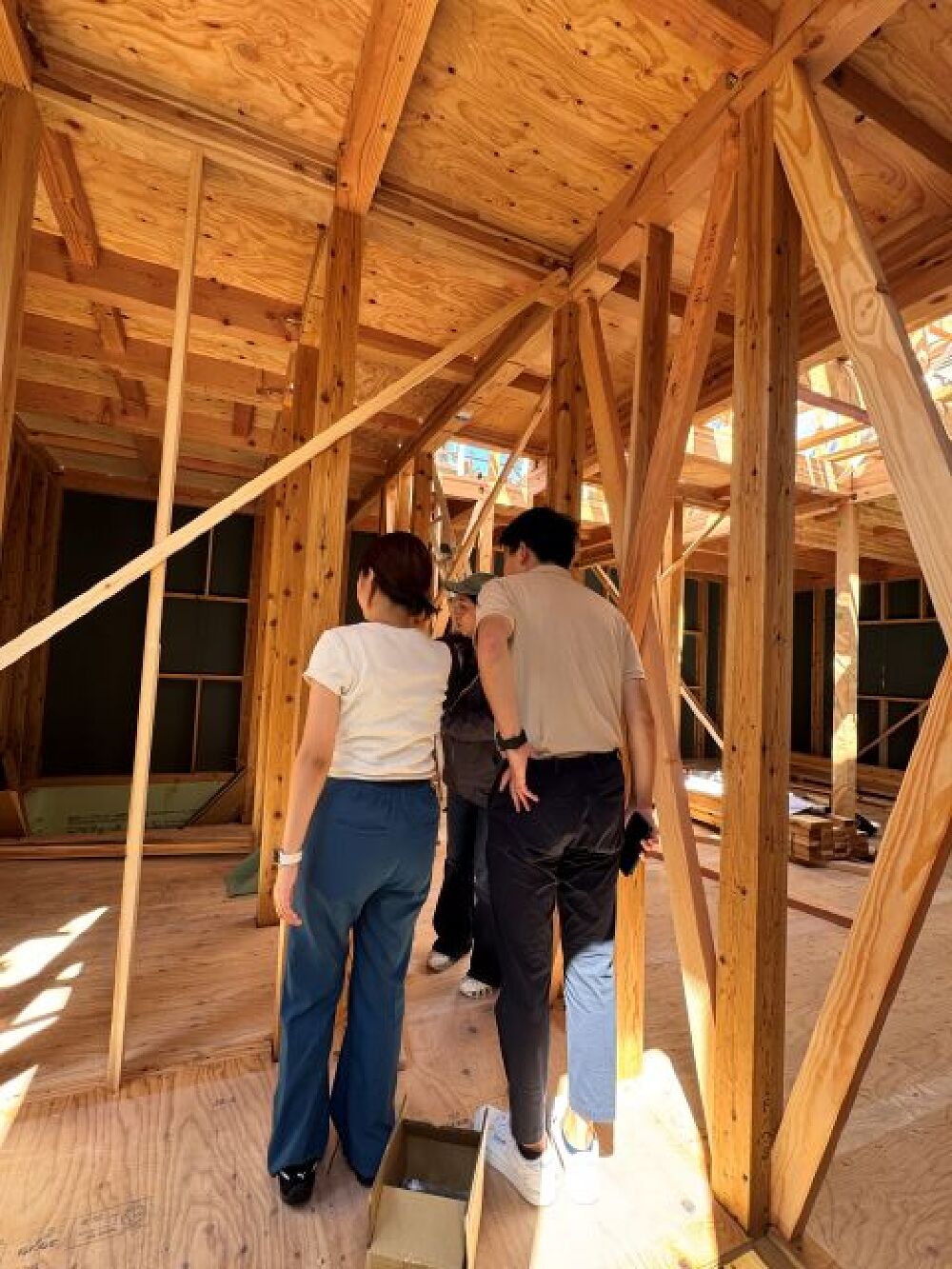

大工さん達のお昼休憩を利用して、はじめて家の中へ。
設計士の入部が、それぞれのお部屋や窓の位置などをご説明差し上げながら、Sさんに体感して頂きました。
-
12. 2026年09月23日
-

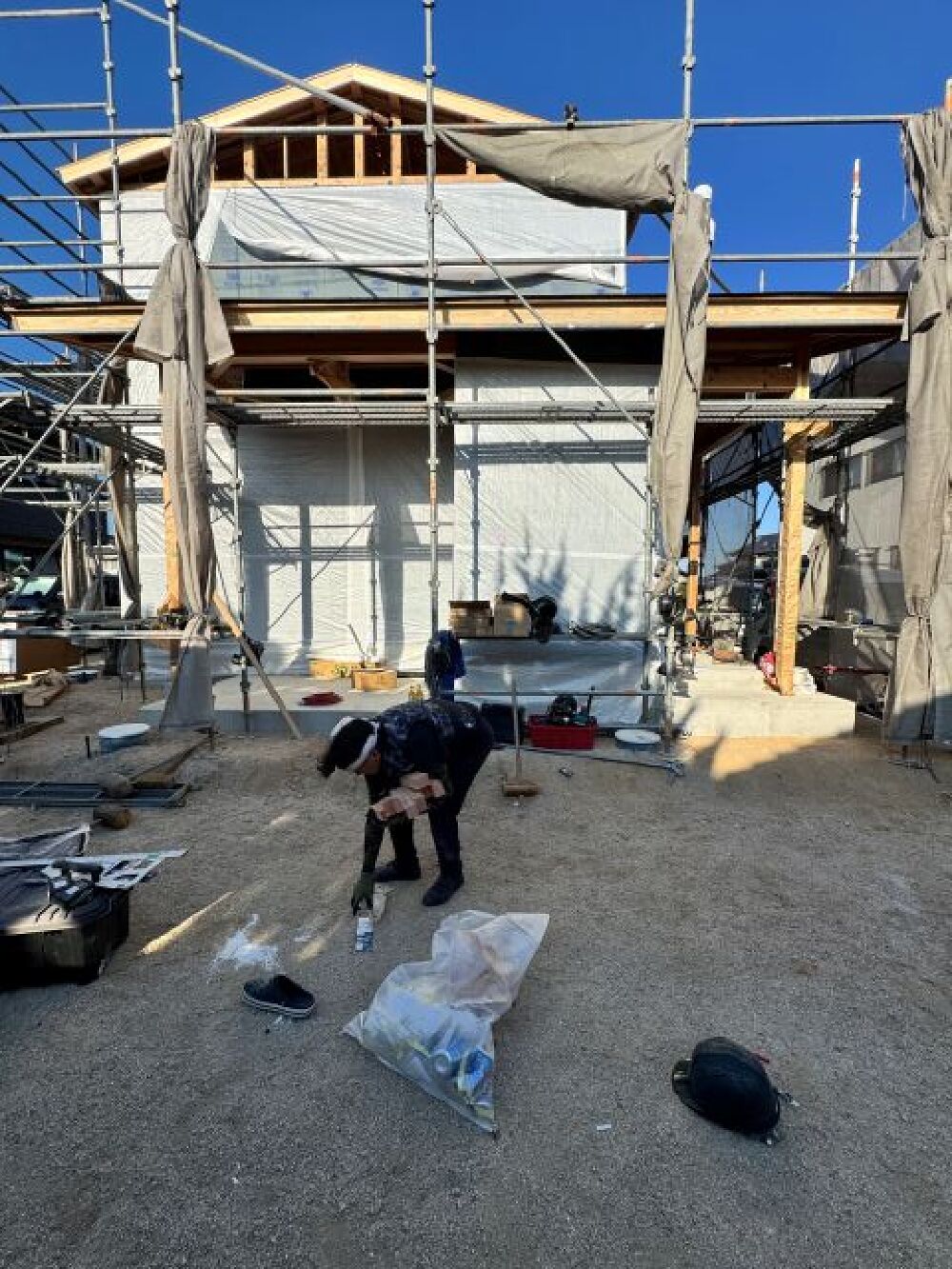

上棟⑤
午後からも順調に施工は進みまして、夕方にはこの日の作業を無事に終えることができました。
Sさま、本日は上棟おめでとうございます!
完成に向けて作業を続けていきますので、引き続き楽しみに見守っていてください。
-
13. 2026年05月30日
-
地鎮祭行いました!
本日、S様邸の地鎮祭に参列してきました。
気持ちの良い青空のもと、ご家族皆さまに見守られながら、工事の安全とS様ご家族の幸せを祈願していただきました。
いよいよ家づくりが本格的に始まっていきます。
S様、本日は誠におめでとうございます。引き続きよろしくお願いいたします。
-
14. 2025年09月28日
-
ご契約。
春頃から打合せを重ねてきたS様とのマイホーム計画。
本日、新築注文住宅のご契約を交わさせて頂きました。
2026年4月頃の着工を目指して、これから開発申請や農地転用の許認可手続きを進めていきます。
