可知のお家(now thinking)

岡山県岡山市

1. 2026年10月29日
気密検査

気密検査

本日は大工さんの施工精度が問われる大切な検査を行いました。
どれだけ隙間なく丁寧に工事ができているか?
気密測定の専用機器をつかって確認を行いました。

結果はなんと
0.13㎠/㎡

本当に素晴らしい結果がでました。
これで棟梁もひと安心できたようです。
大工工事完了まであと半月弱。
引き続き丁寧に作業を進めてもらいたいと思います。

2. 2026年10月25日
石膏ボード張り

石膏ボード張り

2Fは壁・天井ともに石膏ボードを張る作業まで進みました。
まもなく気密検査です。

3. 2026年10月19日
混沌としていますが、、、

混沌としていますが、、、

こちらのお部屋はまだ天井の気密シート施工前。
壁面に石膏ボードが部分的に張られています。
かなり混沌としてますが、着実に進んでいます。

4. 2026年10月12日
電気配線の気密処理

電気配線の気密処理

配線・配管の貫通部から生じる空気の漏れや隙間風、壁内結露を防ぐため丁寧に気密処理を施しています。

5. 2026年10月06日
塗り壁下地施工完了

塗り壁下地施工完了

外壁全体への金網のメッシュの施工が完了しました。
次は下塗り作業を行います。

6. 2026年10月04日
金網メッシュ

金網メッシュ

外部塗り壁のひび割れ防止用の金網下地を施工しています。

7. 2026年09月30日
大工さんの作業は後半に差し掛かりました。

大工さんの作業は後半に差し掛かりました。

まだ内部の造作作業と並行している状況ですが、部分的に石膏ボードが張られはじめました。
いよいよ大工工事も後半です。

8. 2026年09月26日
外回りのラス地

外回りのラス地

大工さんによる外壁回りのラス地が張りおわりました。
このあとは左官職人さんにバトンタッチ。
塗り壁の下地の作業に入っていきます。

9. 2026年09月10日
防湿・気密シート施工

防湿・気密シート施工

高性能仕様のH様邸。
きれいに施工された断熱材の上から室内の湿気が断熱材へ入っていかないように隙間なくびっしりと気密シートを張っています。

10. 2026年09月02日
断熱材の施工

断熱材の施工

大工さんにより壁面の断熱材施工を進めています。
この後壁面には、防湿・気密シートを施し室内の湿気が壁の中に移動しないようにしていきます。

11. 2026年08月27日
換気フード

換気フード

今日は電気工事の職人さんがキッチンレンジフードの換気口に関する作業を行っています。

12. 2026年08月24日
防水シート

防水シート

本日は「透湿防水シート」の施工が完了しました。
これで建物内部への雨の侵入を防ぐ「雨仕舞い(あまじまい)」が整い、一安心です。

13. 2026年08月22日
窓枠

窓枠

サッシ取付に向けて窓枠の施工を行いました。

14. 2026年08月22日
サッシ取付

サッシ取付

先日窓枠を取り付けところにサッシが入りました。

15. 2026年08月18日
耐震金物の施工

耐震金物の施工

建物の強度をしっかりと確保するため、柱や梁の接合部に耐震金物を施工しました。
完成すると見えなくなる部分だからこそ、一つひとつ確認しながら丁寧に進めています。
このあとは引き続き、上棟後の木工事を進めていきます。

16. 2026年08月10日
面材の施工

面材の施工

耐震性を高めるための耐力面材を壁面全体に施工しました。
H様邸ももちろん耐震等級3の認定を取得するお家となります。

17. 2026年08月05日
屋根工事

屋根工事

H様邸の屋根はガルバリウム鋼板を採用しています。
軽量で耐久性に優れた素材なので、BROOKの家づくりでもよく用いる材料のひとつです。

18. 2026年07月28日
上棟しました①

上棟しました①

H様邸の上棟は神主様であられる施主様のお父様のご要望で、工事開始前に上棟祭を行いました。

19. 2026年07月28日
上棟しました②

上棟しました②

祭事のあとは大工さんたちの手により、どんどん柱を建て梁を組み工事が進みます。

20. 2026年07月28日
上棟しました③

上棟しました③

こまめな水分補給をしながら、お昼からも滞りなく作業は進んでいきます。

21. 2026年07月28日
上棟しました④

上棟しました④

このあとブルーシートを壁面でおおい、予定通り無事に上棟の作業を終えることができました。
H様、本日は上棟おめでとうございます!
そして本当に暑いなか、おつかれさまでした。

22. 2026年07月22日

換気システム-排気ダクトの敷き込み作業

換気システム-排気ダクトの敷き込み作業

高性能住宅の肝のひとつである換気。
BROOKは第三種ダクト式換気システムを採用しています。
今日はその換気システムの排気ダクト(汚れた空気が通るためのアルミの管)の施工を行いました。

23. 2026年07月17日

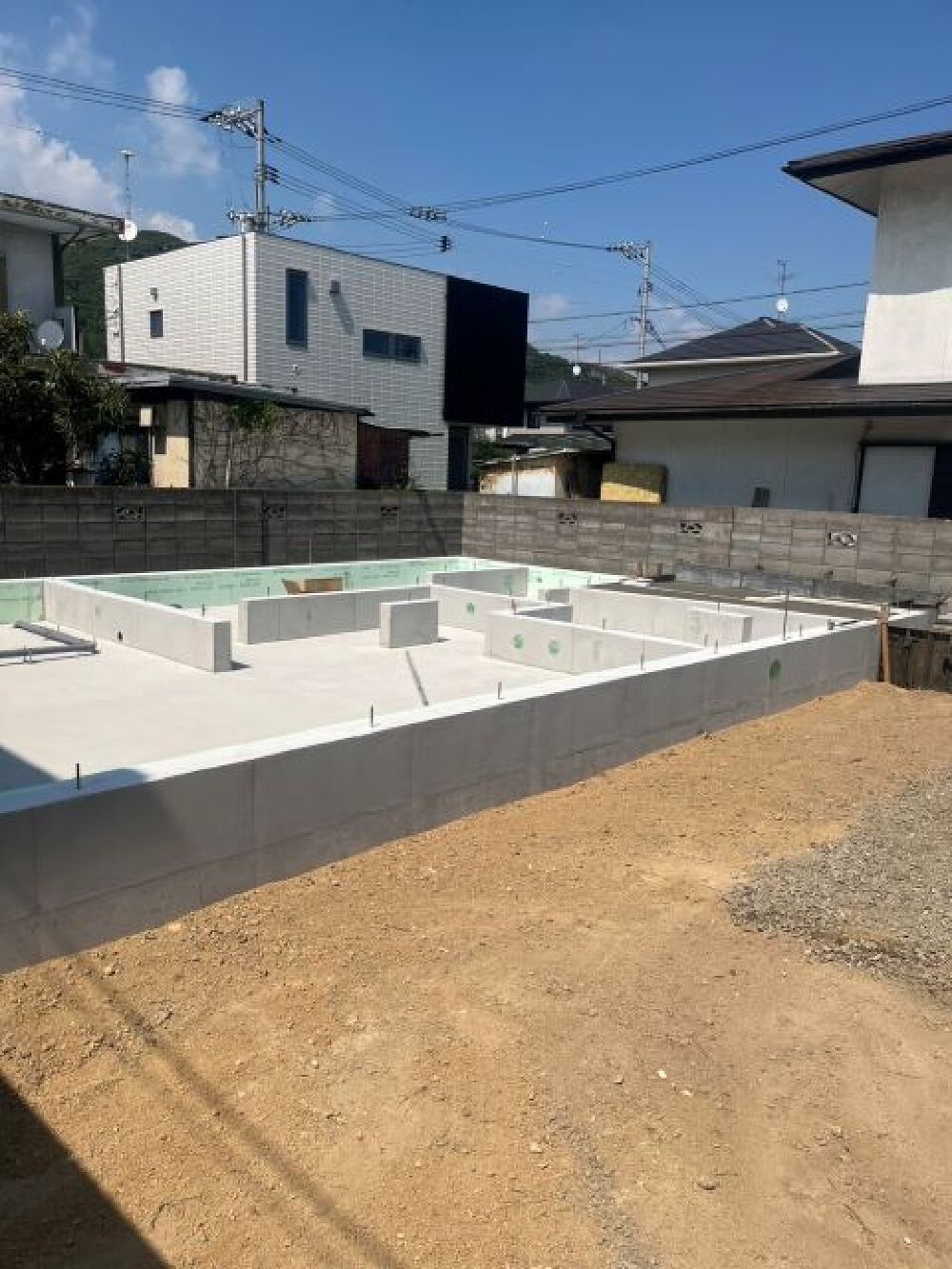

基礎工事完了しました。

基礎工事完了しました。

このあとは7月28日の上棟に向けて、大工さんによる土台敷きや、現場監督による第三種ダクト式換気システムの排気ダクト施工などを進めていきます。上棟に向け、見えない部分も一つひとつ丁寧に整えていきます。

24. 2026年07月02日
基礎の「配筋工事」が完了しました!

基礎の「配筋工事」が完了しました!

地中に隠れてしまう部分ですが、この美しく整ったグリッド(格子)こそが、お家の強さと安心の証です。
見えなくなる場所にこそ、私たちのこだわりと丁寧な手仕事が詰まっています。

いよいよ次はコンクリートの打設(流し込み)へと進みます!

25. 2026年06月24日
地盤補強工事

地盤補強工事

許認可関係が無事に承認になったH様邸。
いよいよ着工です。
まずは、地盤の補強工事を進めていきます。

26. 2026年04月12日
地鎮祭に行ってきました。

地鎮祭に行ってきました。

今回はお父様が神主さんという、とっても素敵な式!身内の方が執り行う地鎮祭は新鮮で、温かい空気に包まれた時間になりました。
H様、本日はおめでとうございます!
これからいよいよ着工、ワクワクしますね!
