カーキグリーンのカリフォルニアハウス
岡山県倉敷市
地域別|すべて
建築中レポート
- 1. 2025年06月12日
-

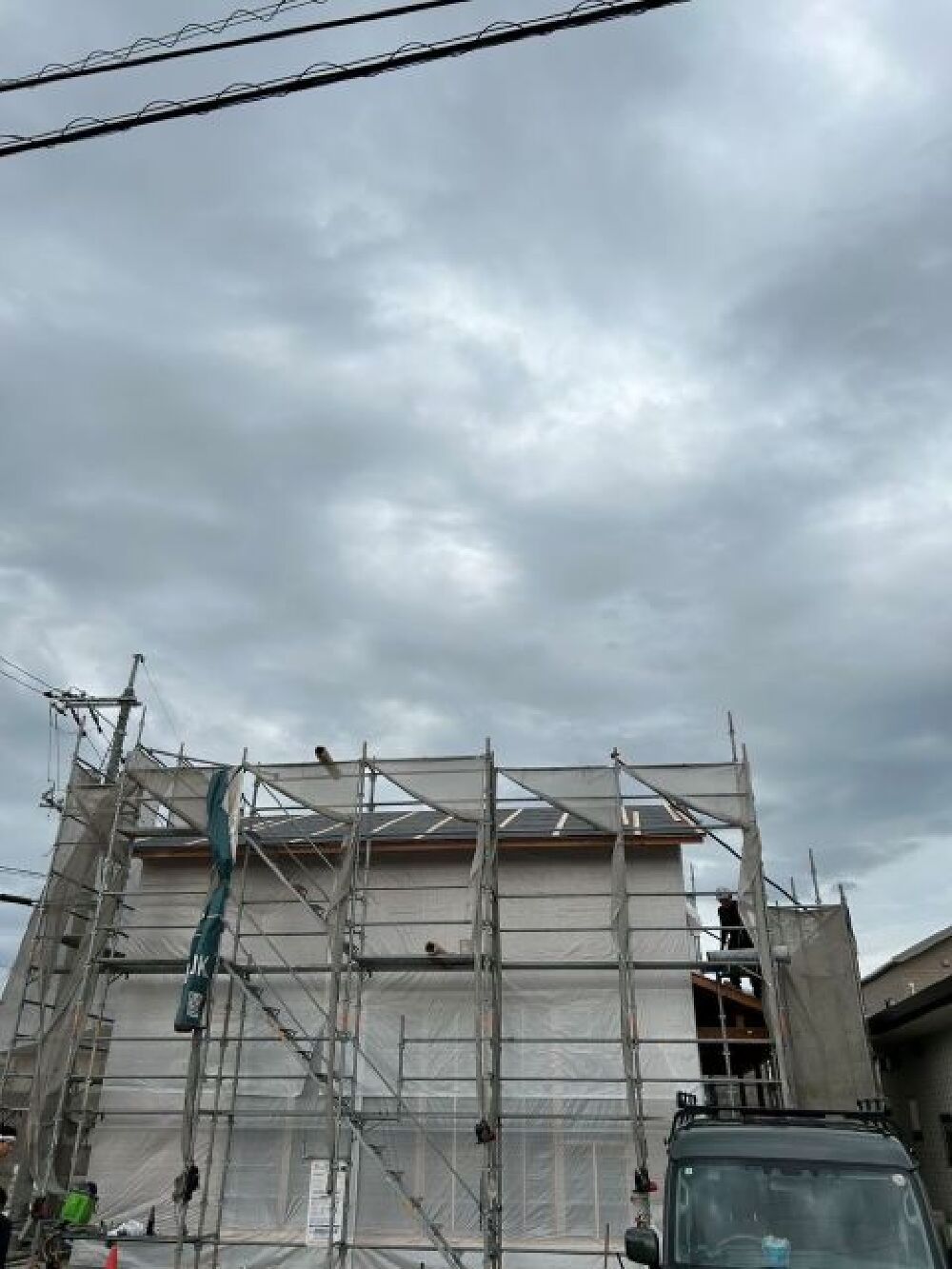

屋根断熱の施工

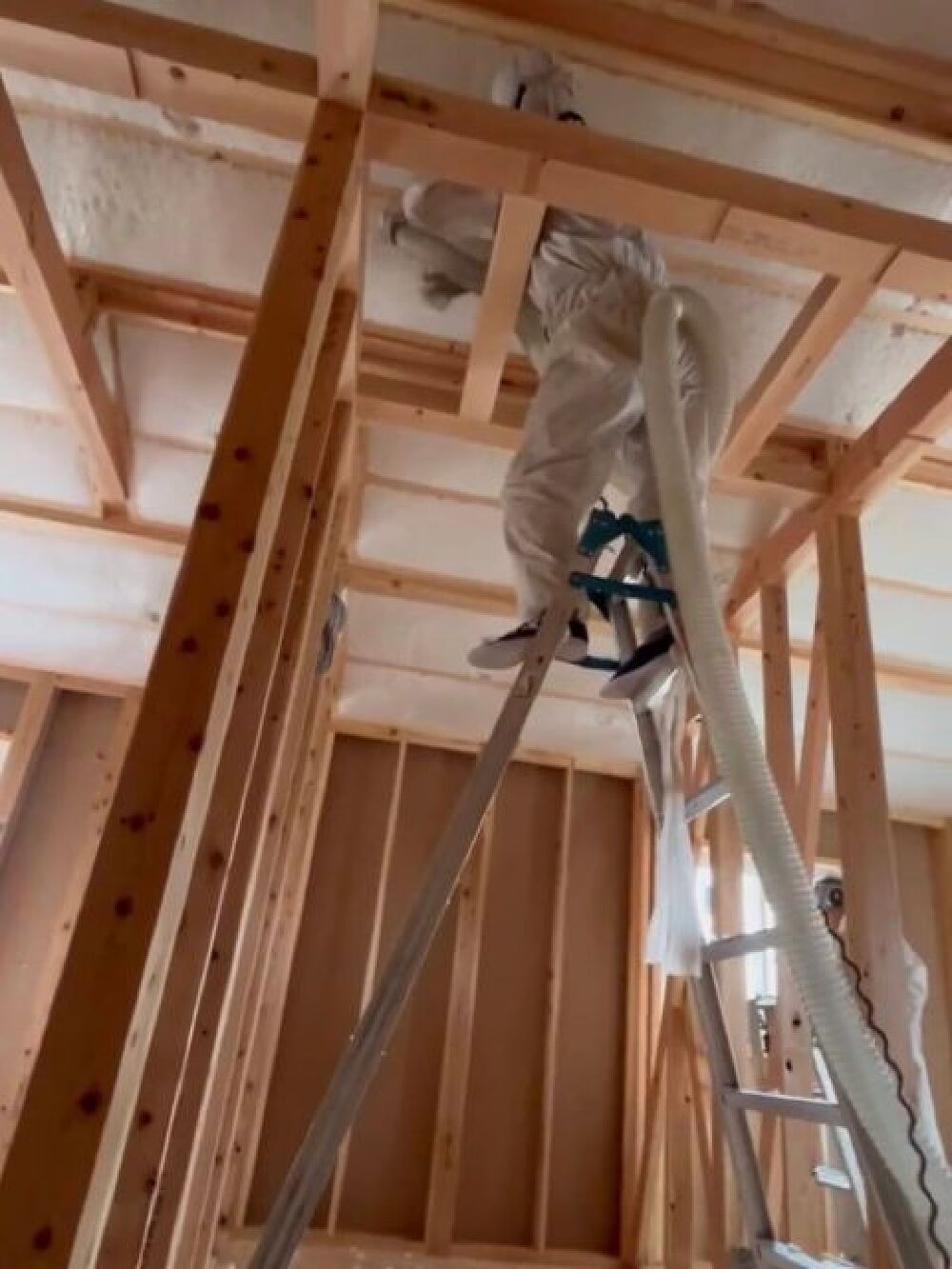

屋根なりに吹き込みの断熱施工を行いました。
グラスウールをぱんぱんに敷き詰めて、冬温かく、夏涼しいお家を実現してきます。
- 2. 2025年06月06日
-
上棟後の第三者機関検査

今日は、上棟後の現場検査を受けました。
申請図面通りに施工されているかどうか厳しい目で確認頂きました。
- 3. 2025年05月17日
-
上棟しました①

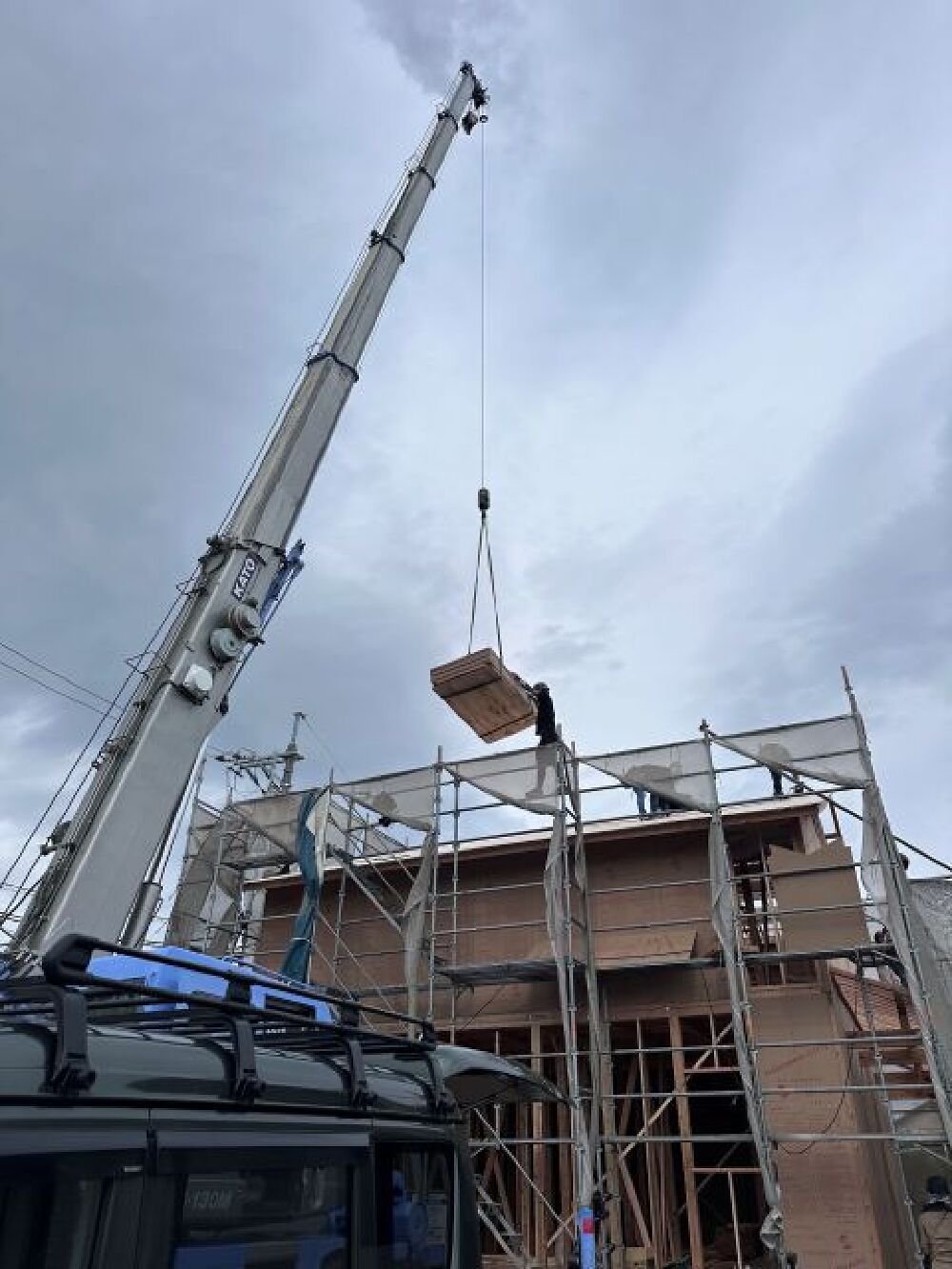

本日はいよいよ上棟!
まずはお家の四隅と中心部にお塩とお酒でお清めを行います。
- 4. 2025年05月17日
-
上棟しました②
作業開始前に大工さんたちと一緒に記念撮影!
- 5. 2025年05月17日
-
上棟しました③
大工さん、レッカー車の運転手さんたちが連携して手際よく柱を組んでいきます。
- 6. 2025年05月17日
-
上棟しました④
お昼休憩のタイミングで家の中へ。
まだまだ骨組み途中ではありますが、お家らしくなってきました。
- 7. 2025年05月17日
-
上棟しました⑤
お昼からも作業は続きます。
雨ぎりぎり持ちこたえてます。
- 8. 2025年05月17日
-
上棟しました⑥

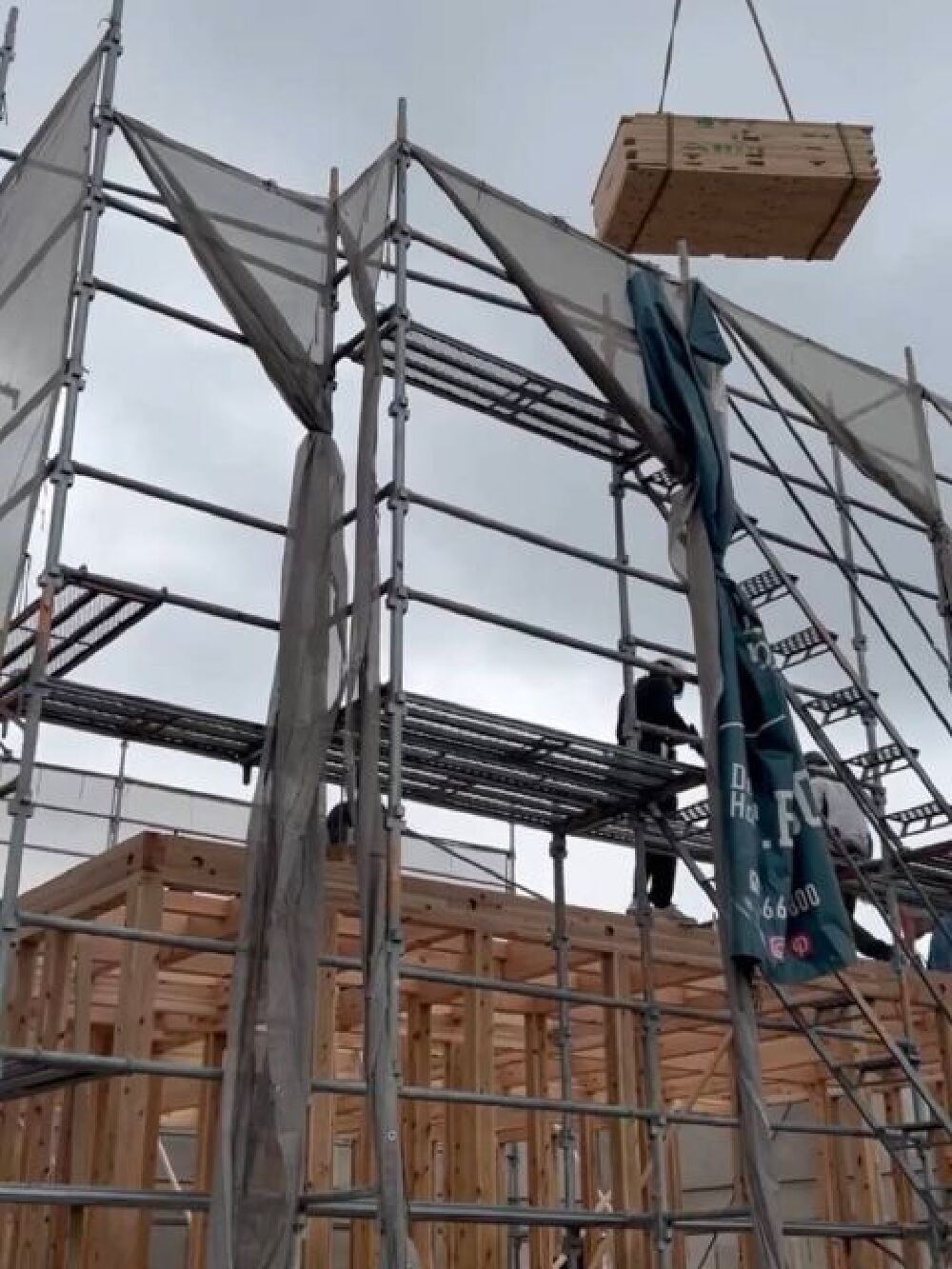

無事棟が上がりました。
周囲にシートを張って雨養生もばっちり。
O様、本日はおめでとうございます!
10月末の完成を楽しみに工事の推移を見守っていきましょう。
- 9. 2025年05月14日
-
土台引きとダクト施工

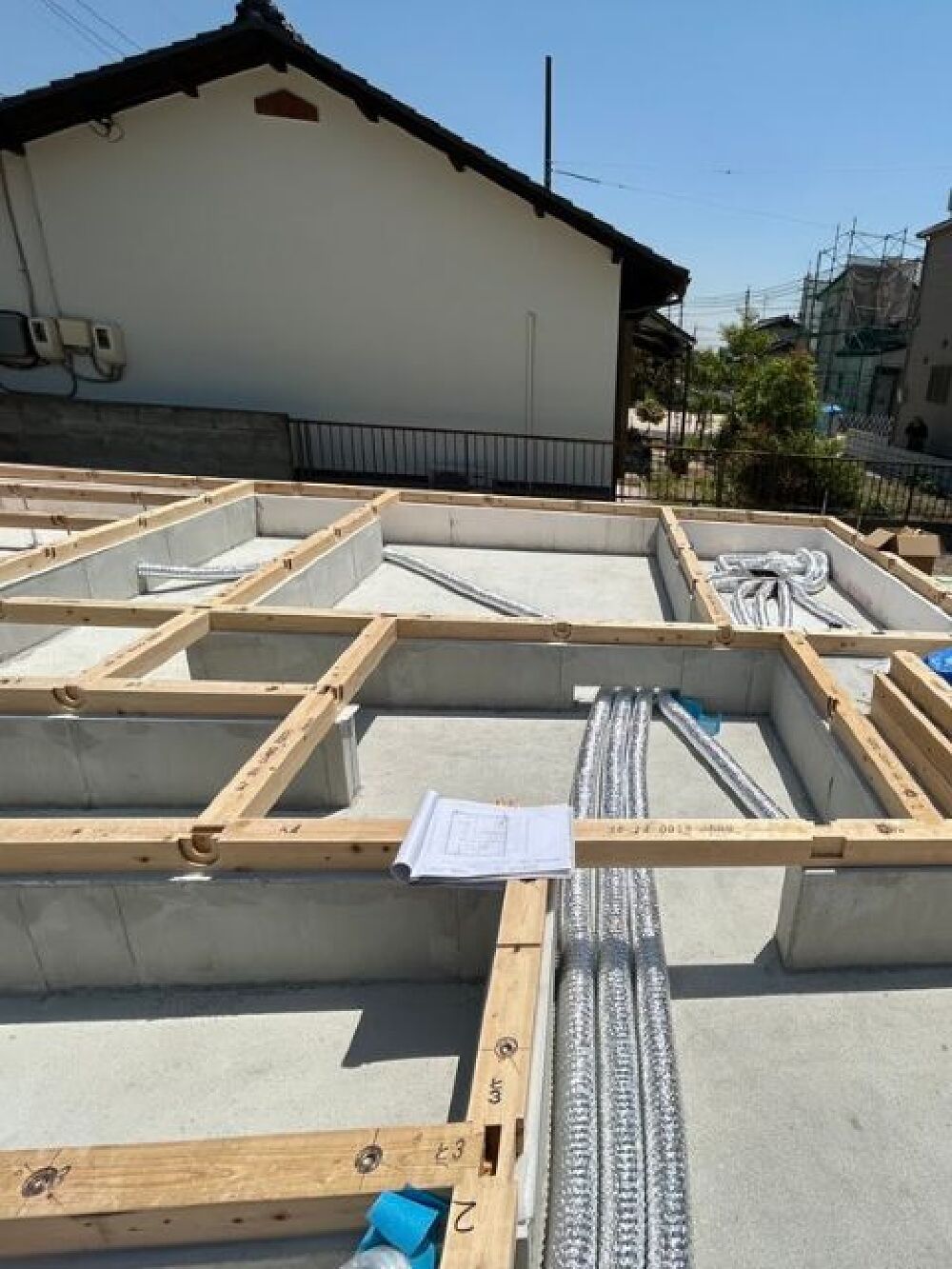

今週末の上棟に向けて、大工さんによる土台引き作業を行いました。
また同時に現場監督が、換気システムの排気ダクトの設置も済ませました。
- 10. 2025年05月10日
-

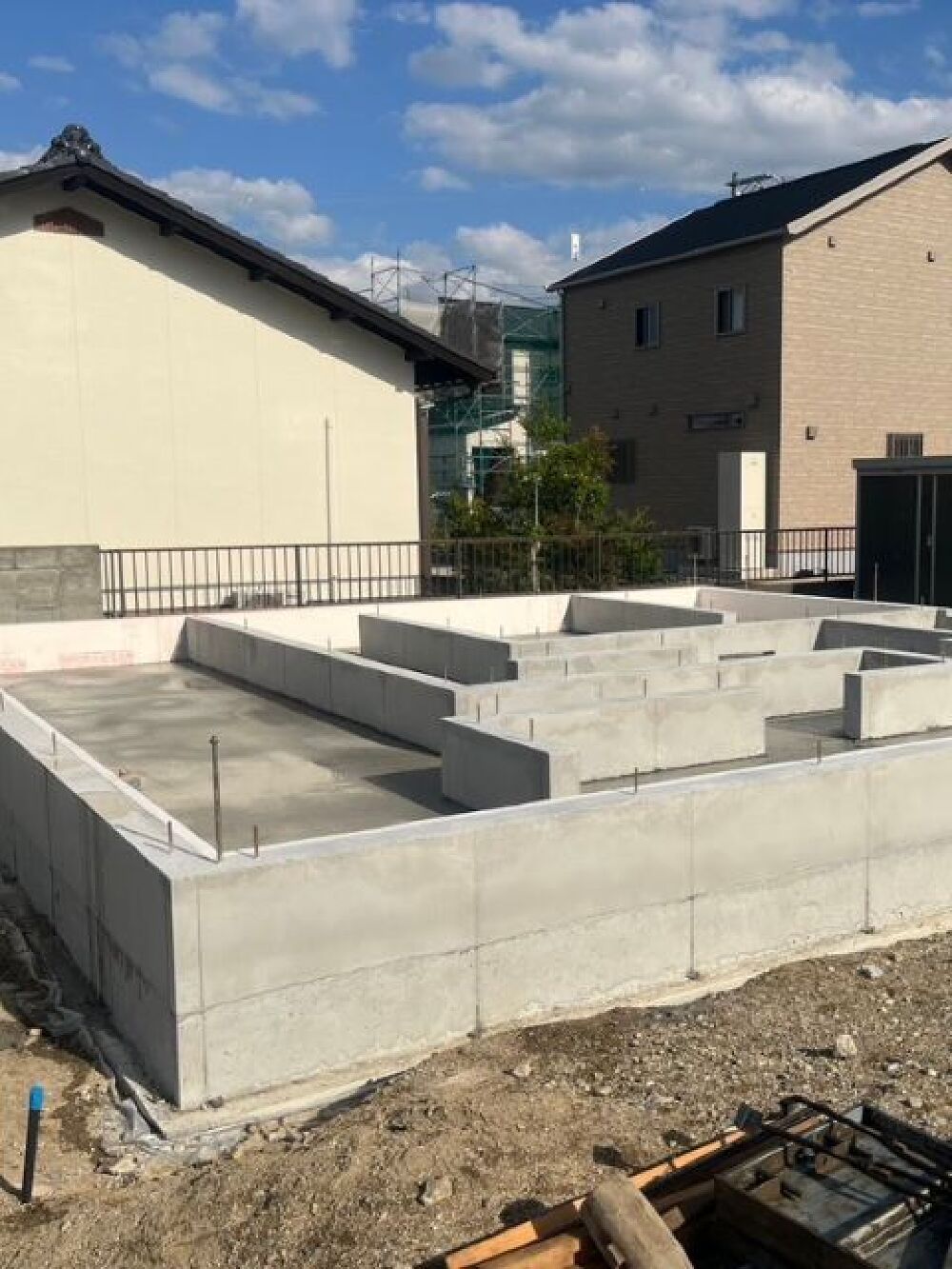

基礎立ち上がりの型枠を外しました。
コンクリートの養生期間を経て、基礎の型枠を取り外しました。
次は、第三種ダクト式換気システムの排気用ダクトの敷き込みや水道の配管作業等を行います。
- 11. 2025年04月30日
-
第三者機関の検査

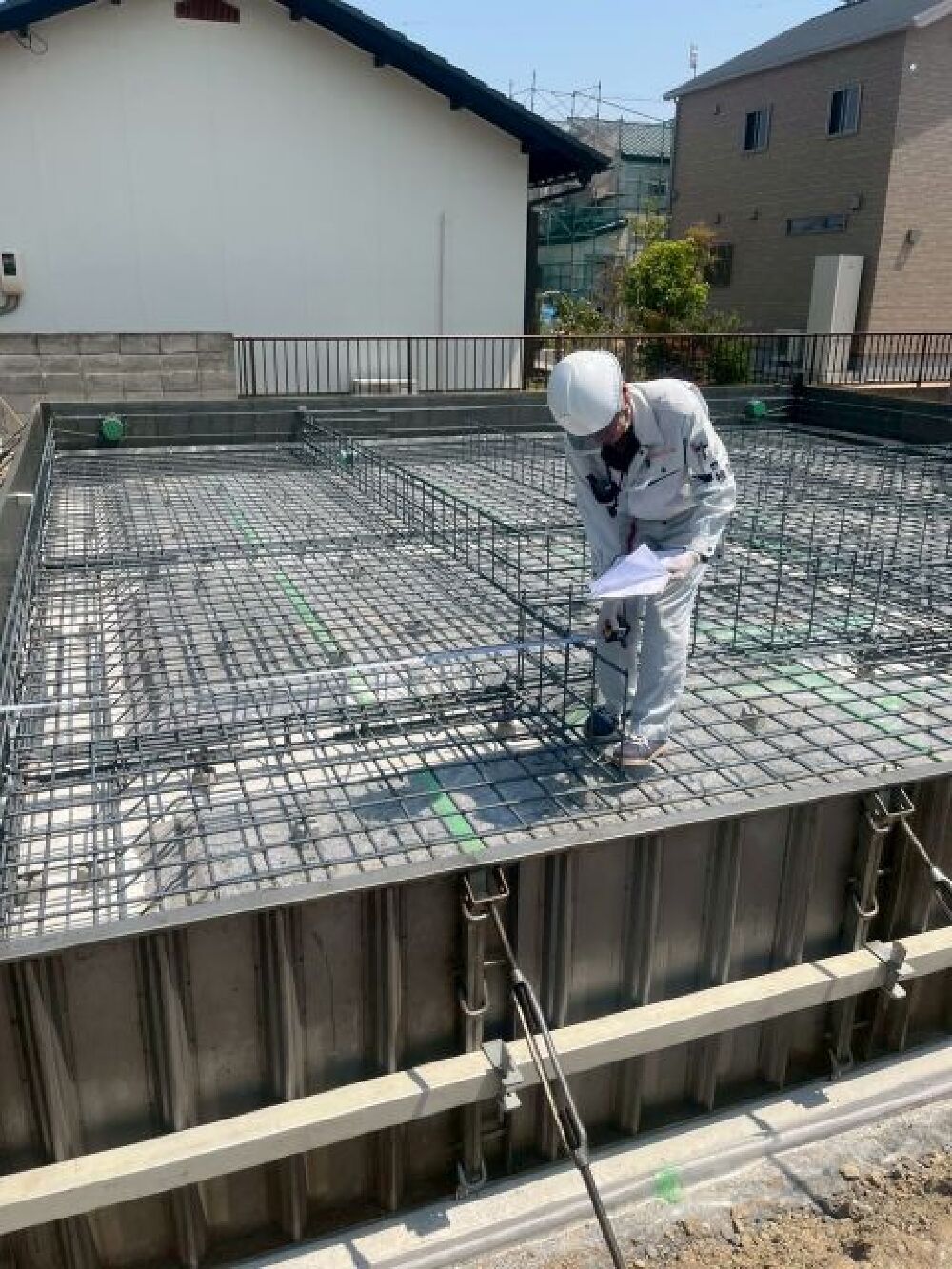

今日は基礎の鉄筋の数や間隔などを確認するため、第三者機関の方にきていただいてチェックを受けました。
図面通り工事が進められているということで、次の工程に進みます。
- 12. 2025年04月22日
-
基礎工事
地盤から上昇する湿気を遮断し、床下や基礎のコンクリートを乾燥状態に保つために防湿シートの施工を行いました。
- 13. 2025年04月16日
-
基礎工事スタート
各種申請関係がすべて承認となったので、本日より着工しました。
地盤が固いO様邸は、基礎工事からのスタートです。
- 14. 2025年04月06日
-
地鎮祭行いました!
お天気にも恵まれ絶好のお花見日和となった本日、O様邸の地鎮祭を行いました。
写真にも写ってますが、自由奔放に歩きまわっていたKくん。
おかげでほっこり和やかなお祭になりました(^^♪
- 15. 2025年02月21日
-
解体工事進んでいます。
今月上旬からはじまった既存家屋の解体工事。
7割くらいまで作業が進みました。
- 16. 2025年01月26日
-
ご契約
夏頃から打合せを重ねてきたO様と本日、新築工事のご契約を交わしました。
カリファオルニアスタイルのオシャレで高性能な住まいを築いていきます。
- 17. 2024年07月21日
-
現地調査に。
既存家屋を解体しての新築をお考えのOさま。
今日は、現状確認におじゃましました。
