大人空間が落ち着くグレー&グリーンのおうち

岡山県倉敷市

地域別|すべて

建築中レポート

1. 2026年02月05日

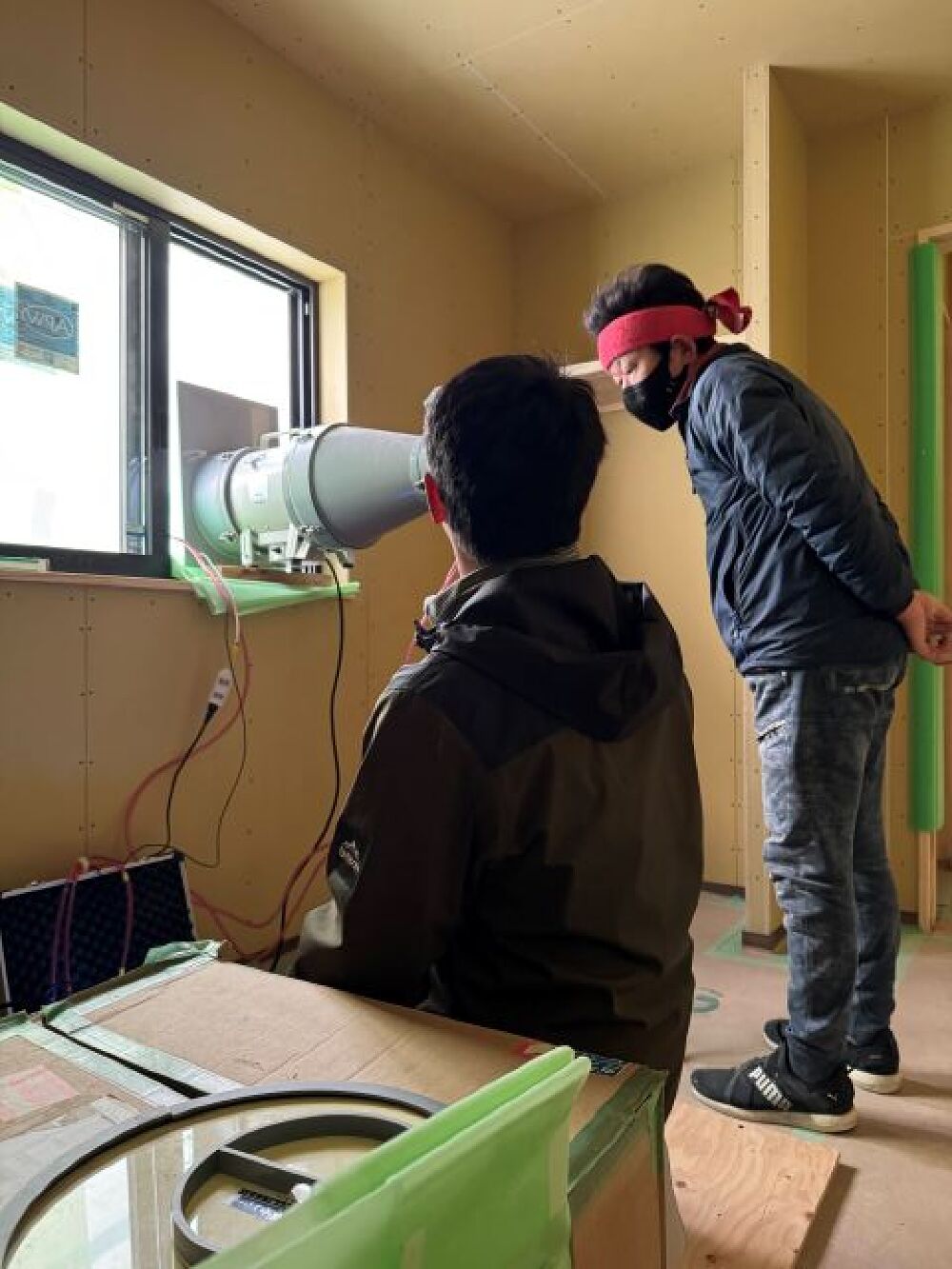

気密の検査

気密の検査

大工さんにとって、いよいよこの時がやってきましたという気持ちになる「気密測定」。
今日は、隙間なく施工ができているかどうかの検査を行いました。

結果はC値:0.2㎠/㎡

とっても素晴らしい値がでました。
これで棟梁もひと安心です。

大工さんの工事は佳境を迎えています。
このまま最後まで気を抜かず丁寧に進めてもらいます。

2. 2026年01月27日
塗り壁の下地作業

塗り壁の下地作業

外装は塗り壁仕上げのMさま邸。

現在、左官職人による下地作業を行っています。
全周に金網のメッシュを張って、仕上げの塗り壁材のひび割れを抑制します。

3. 2026年01月22日
続 大工工事

続 大工工事

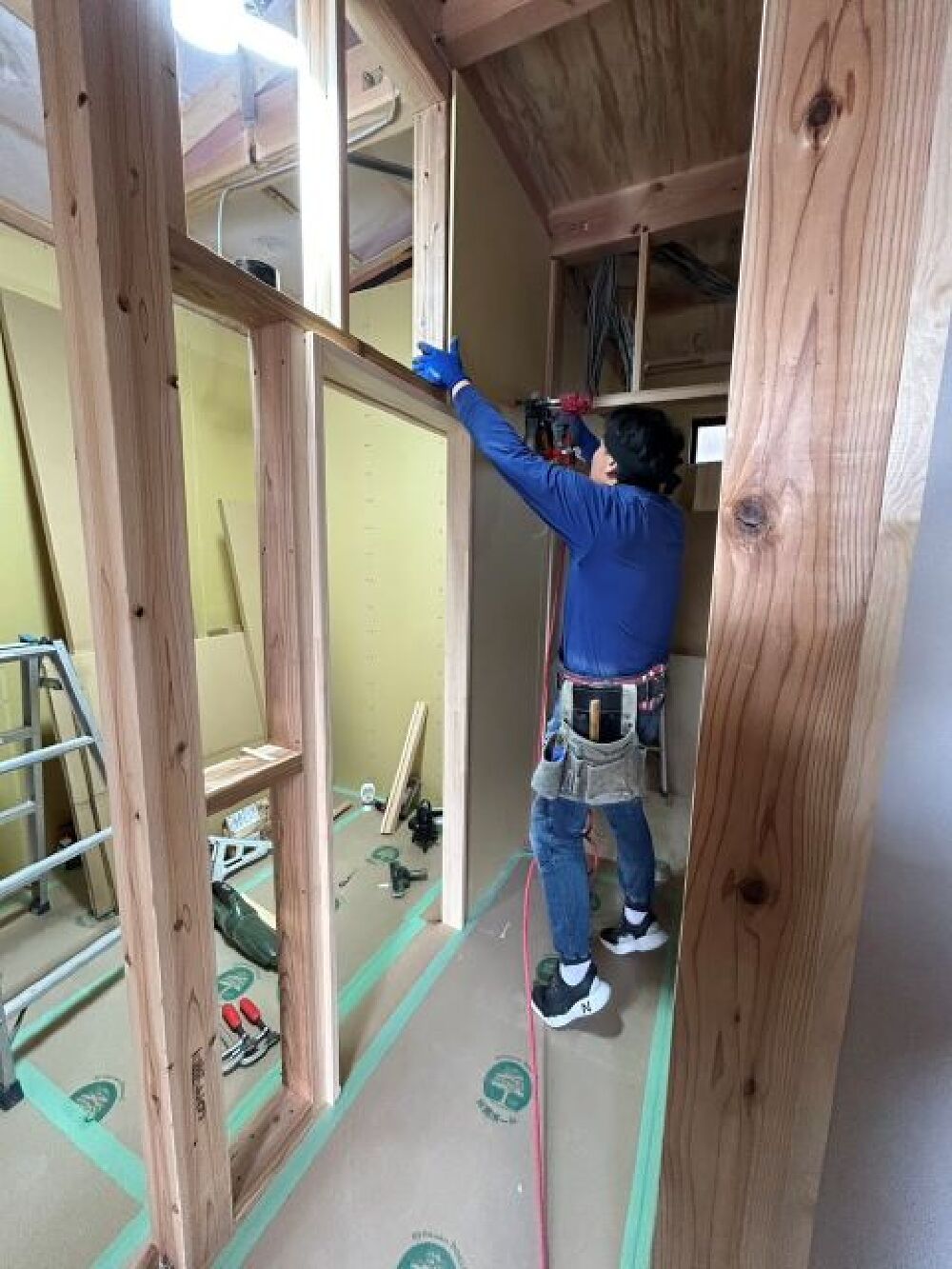

室内では引き続き大工さんの木工事が続いています。

4. 2026年01月15日
塗装工事

塗装工事

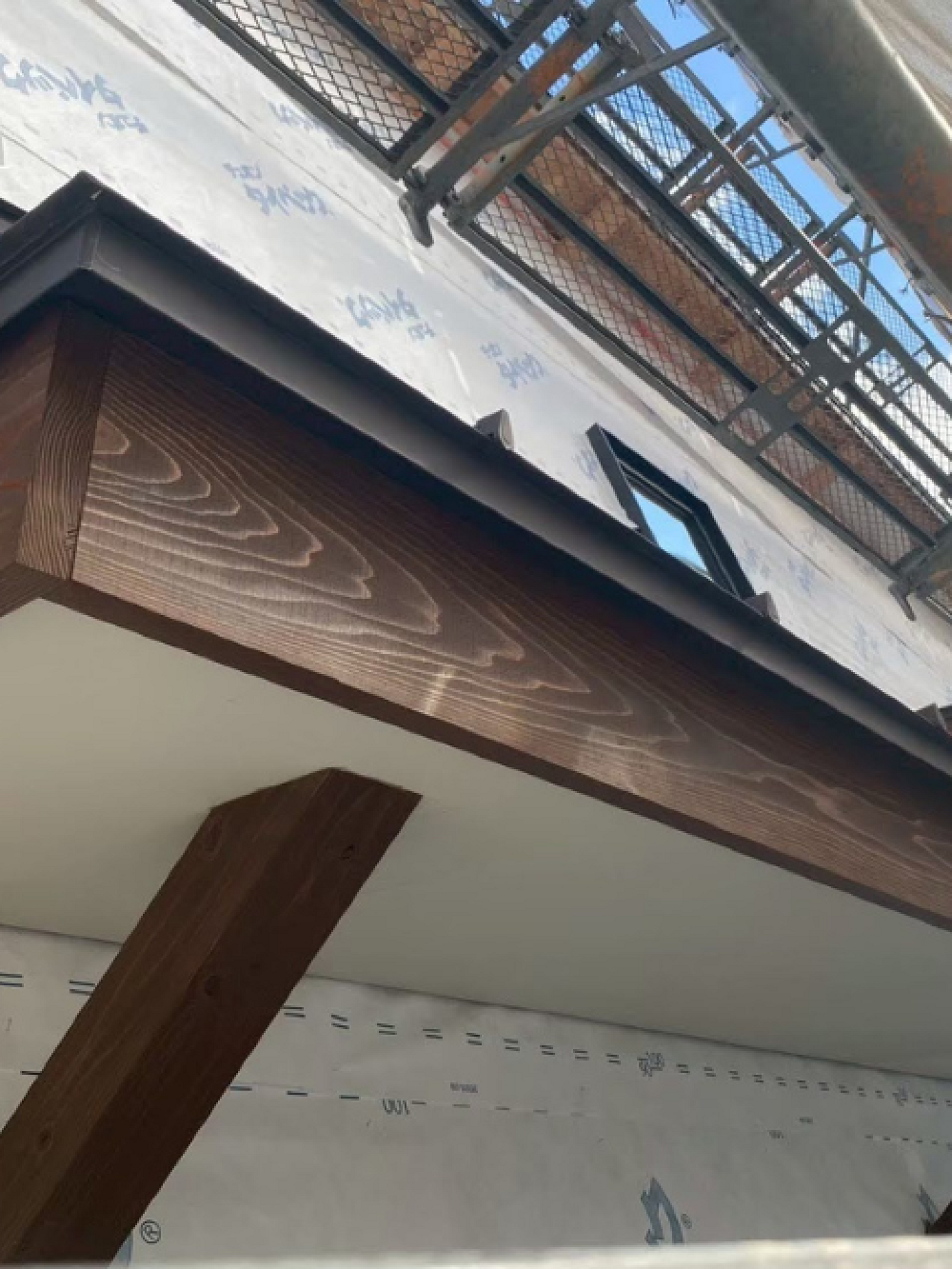

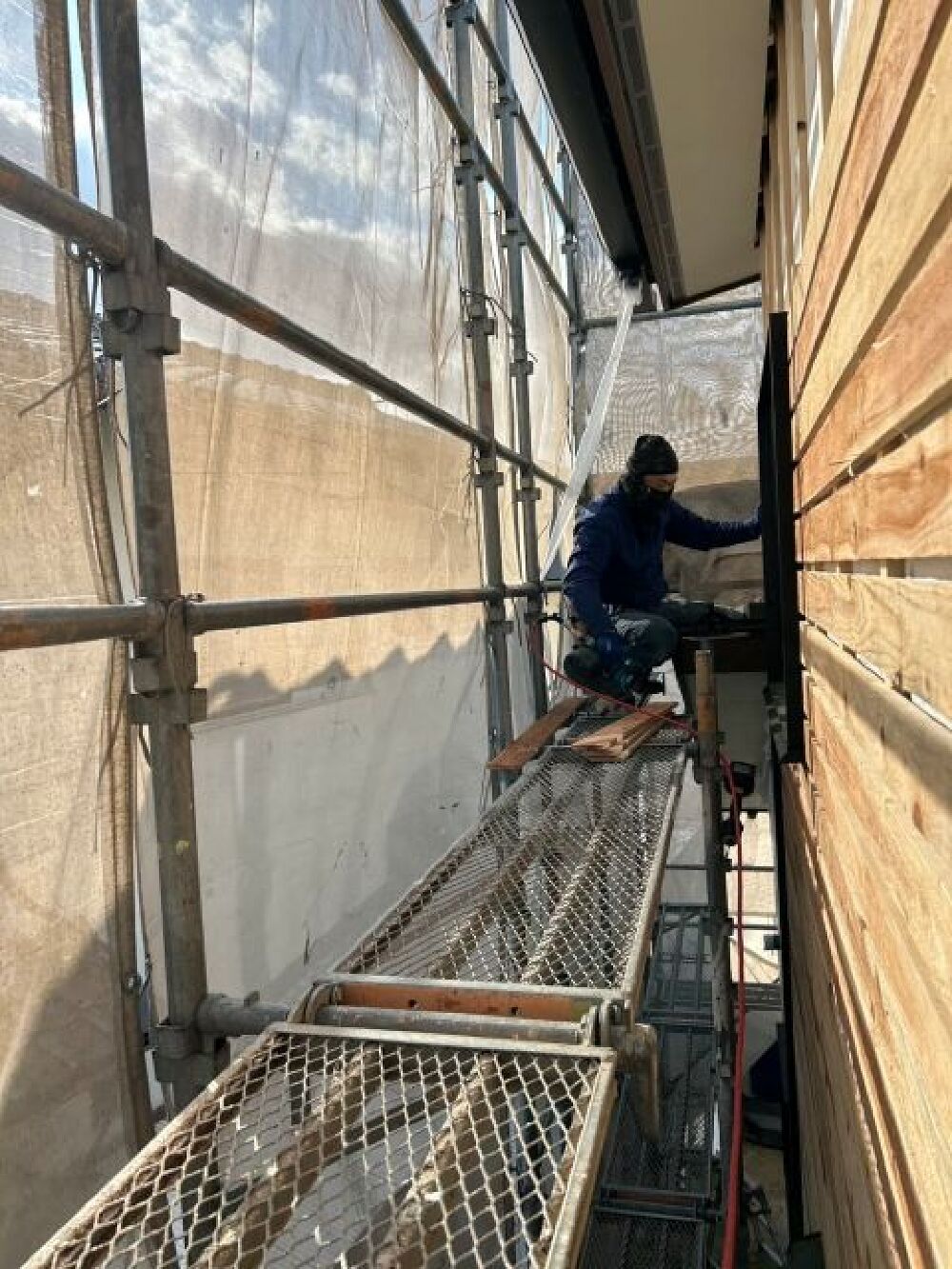

外部の木を使っている部分の塗装作業を行いました。

5. 2026年01月05日
壁面の断熱材施工

壁面の断熱材施工

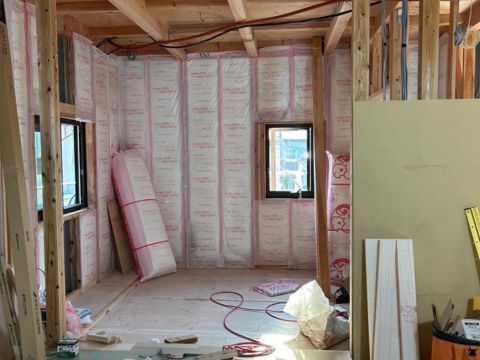

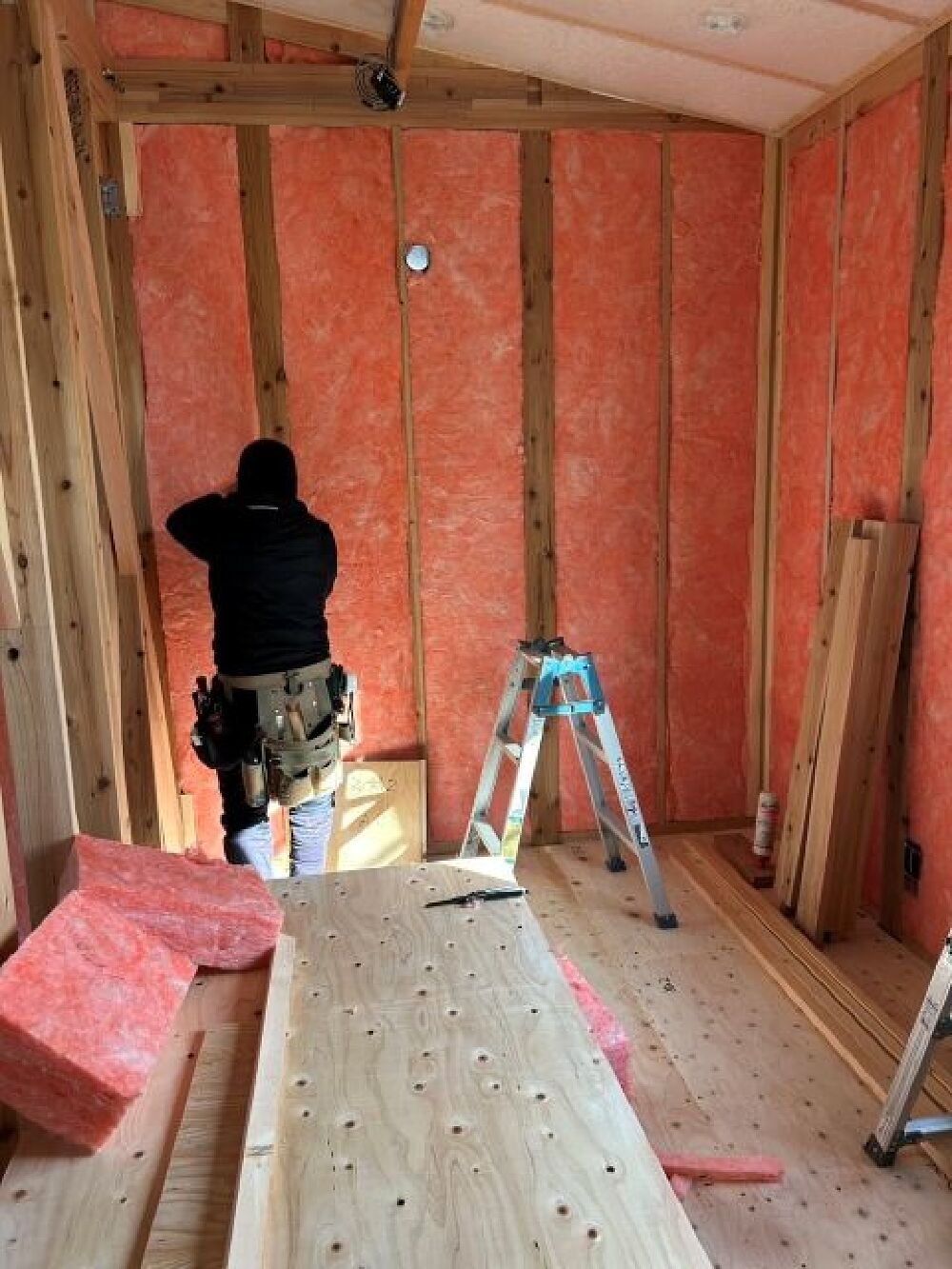

大工さんにより壁面の断熱材施工を進めています。
この後壁面には、防湿・気密シートを施し室内の湿気が壁の中に移動しないようにしていきます。

6. 2025年12月27日

大工さんは、外壁回りのラス地の施工を行っています。
このあとは左官職人さんにバトンタッチ。
塗り壁の下地の作業に入っていきます。

7. 2025年12月20日
屋根断熱の施工

屋根断熱の施工

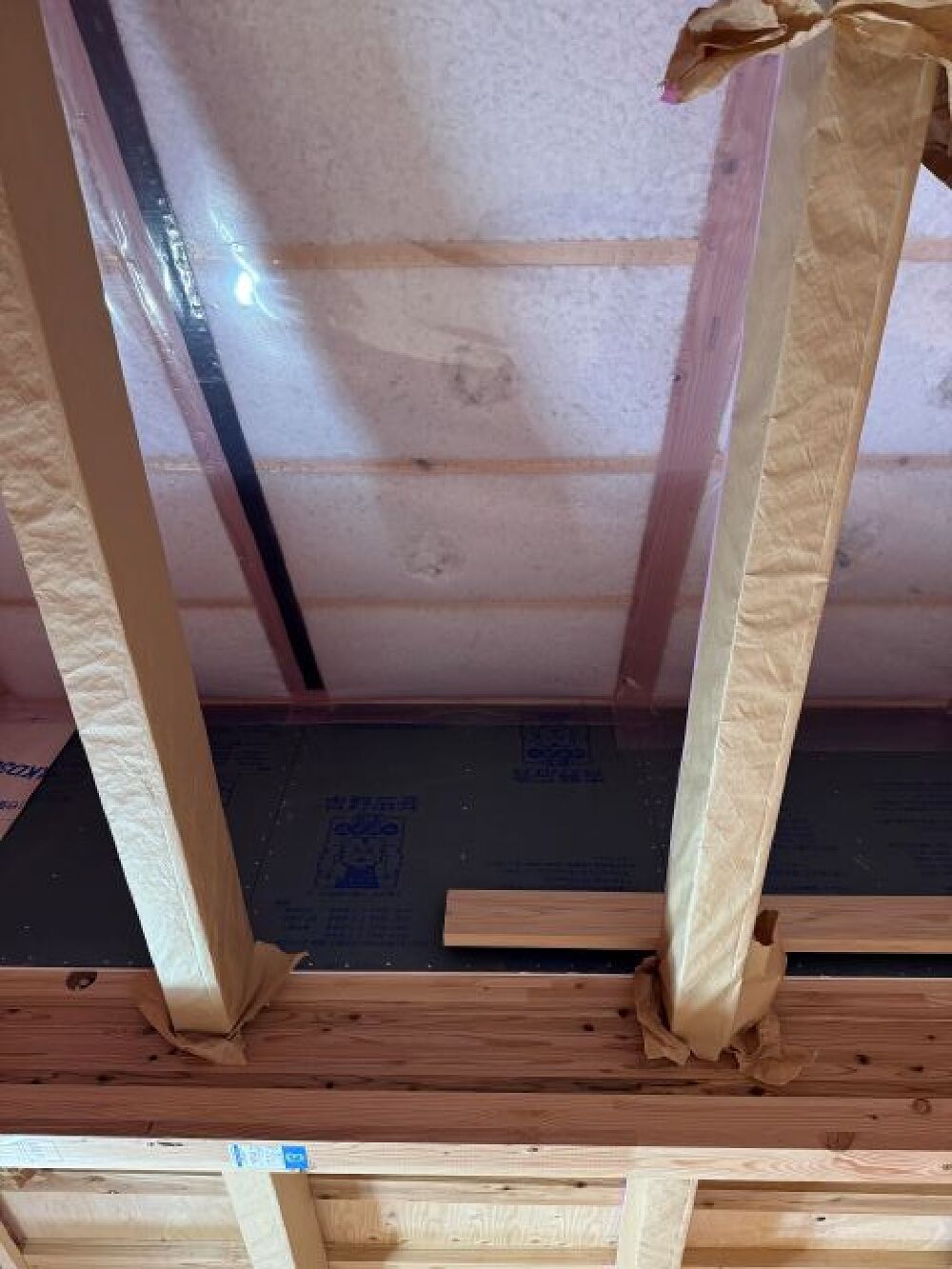

M様邸はグラスウールをブローイング(吹込み)していく形式の屋根断熱を採用しています。

8. 2025年11月26日
いよいよ上棟です。

いよいよ上棟です。

お天気もにも恵まれて少し秋の気配も感じるすがすがしい朝。
大工さんたちよろしくお願いいたします。

9. 2025年11月26日
上棟②

上棟②

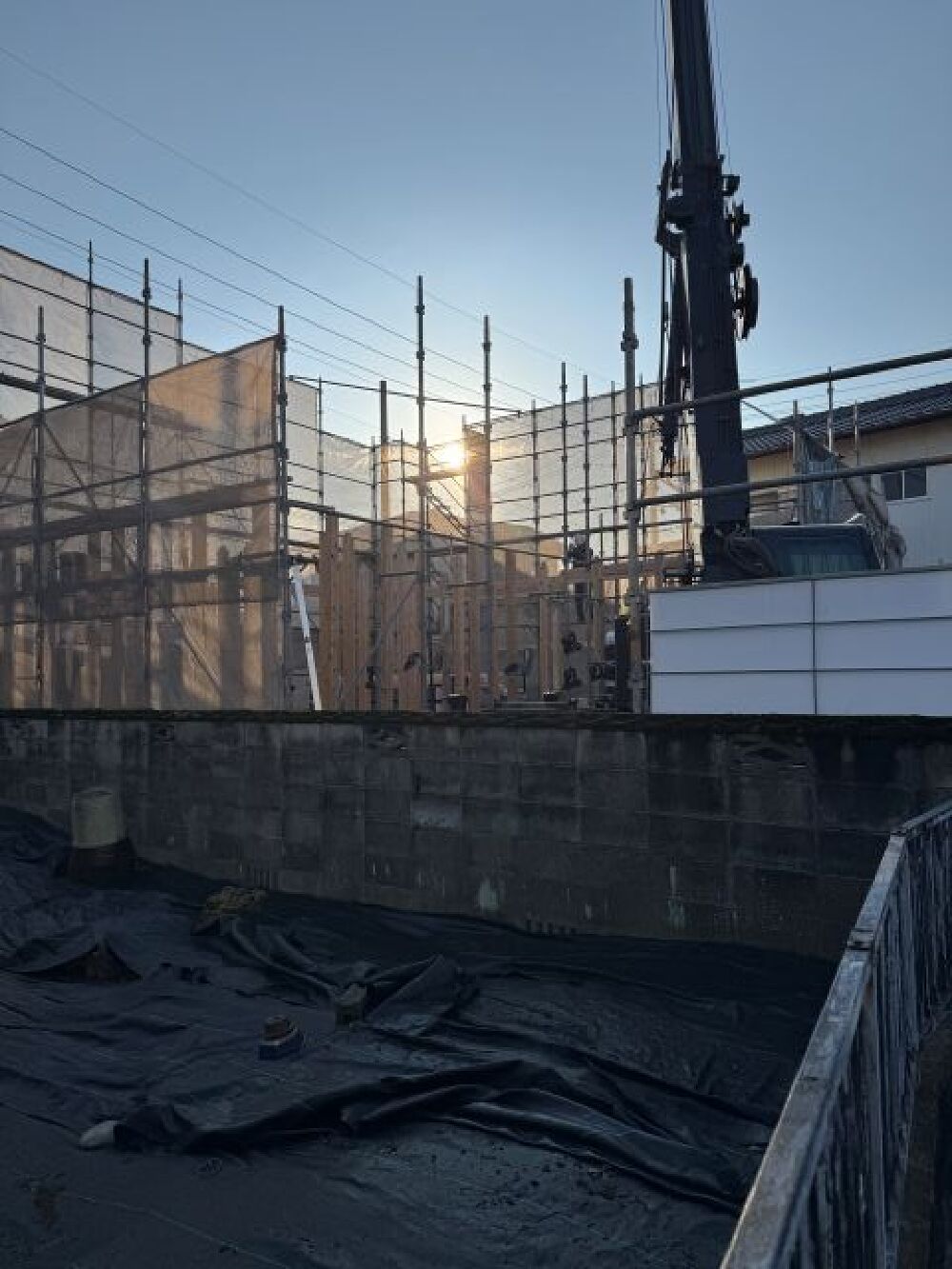

朝日が昇る中、上棟の作業がスタートしました。

10. 2025年11月26日
上棟③

上棟③

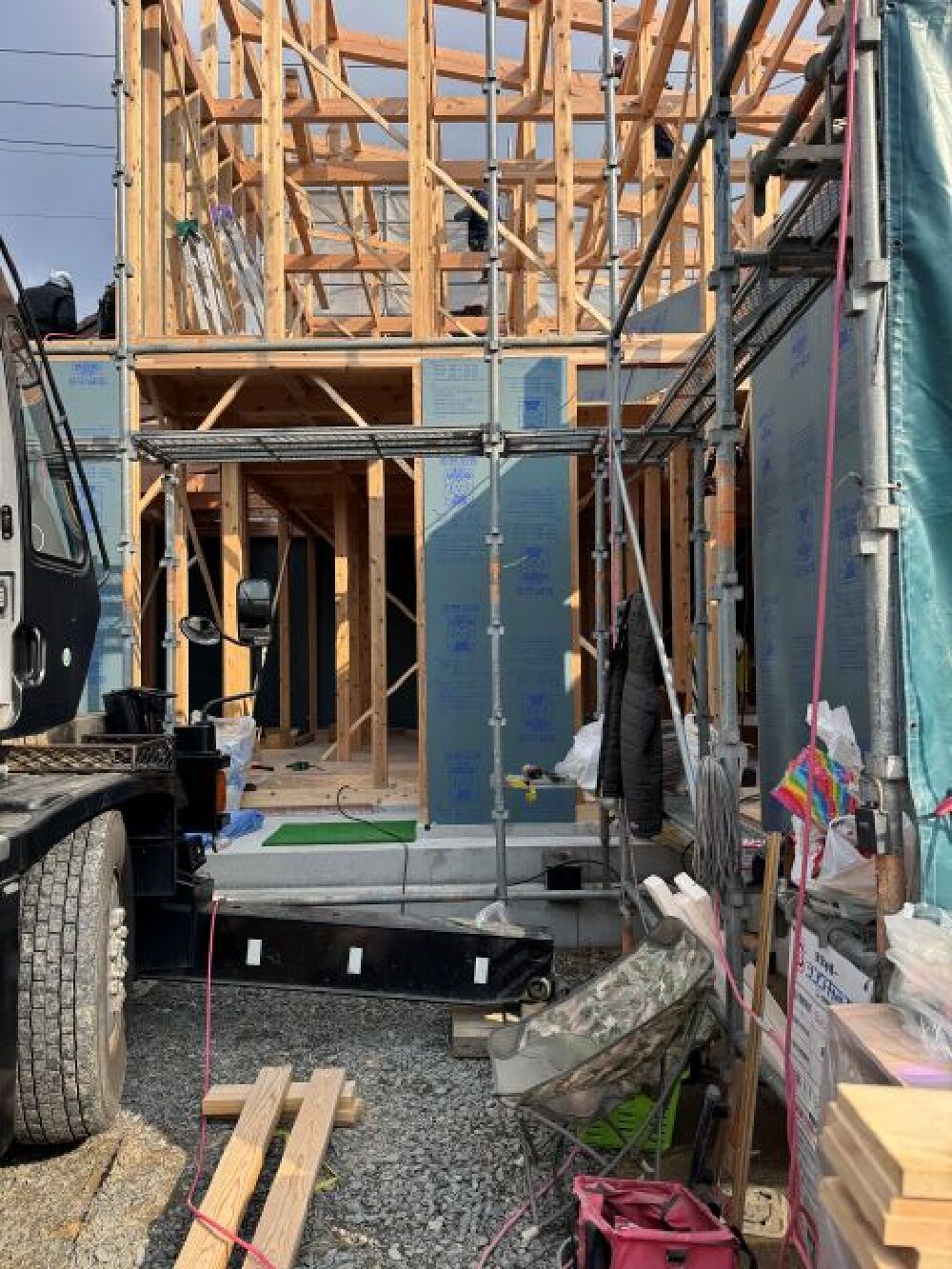

お昼前には1F部分の耐力面材を張るところまで作業が進みました。

11. 2025年11月26日
上棟④

上棟④

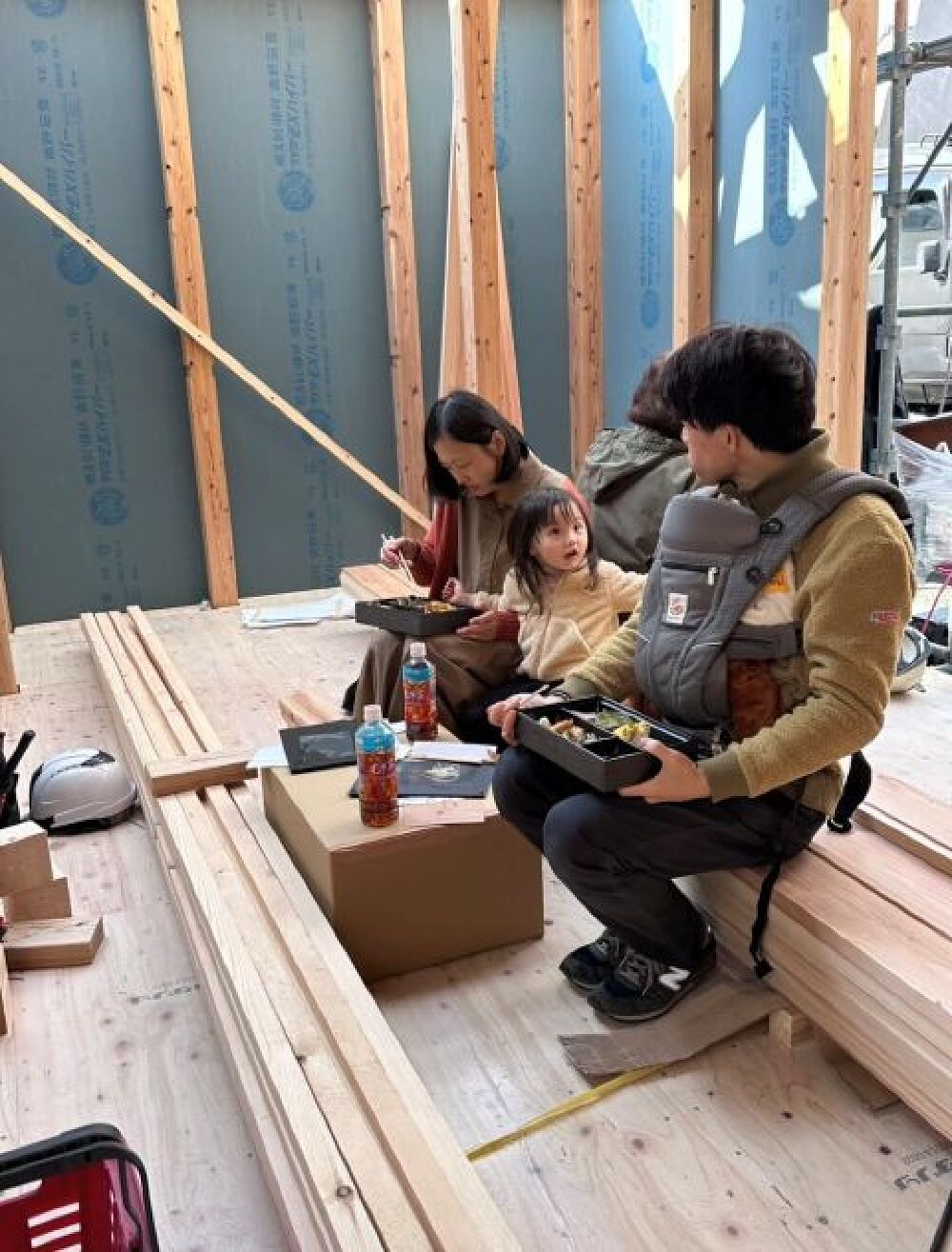

お昼休憩はお家の中でお弁当頂きました♪

12. 2025年11月26日
上棟⑤

上棟⑤

お昼からも工事は順調に進み、夕方にはご覧の通りこの日の作業を終えました。
最後にお家の前で記念撮影。
Mさま、本日はおめでとうございました!!

13. 2025年11月22日
土台引きとダクト施工

土台引きとダクト施工

11/26に予定している上棟に向けて、本日は大工さんによる土台の施工、BROOKの現場監督が換気システムのダクト施工を行いました。いよいよ次は棟上げです。

14. 2025年11月15日
基礎工事

基礎工事

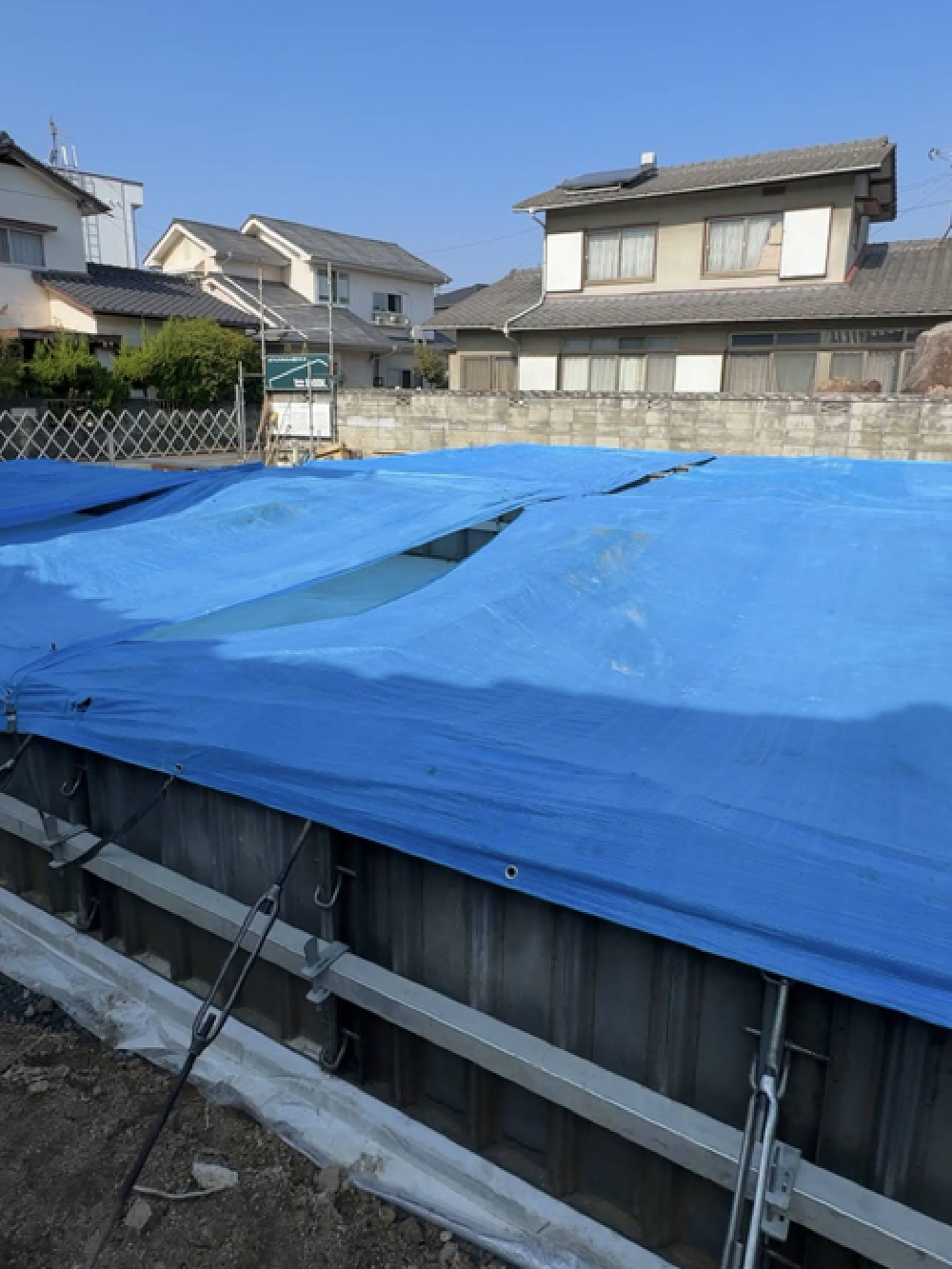

基礎にコンクリートを流し込む作業を行いました。
現在はコンクリートが十分な強度を発揮するために、温度や湿度を適切に管理する期間(養生期間)をとっています。

15. 2025年11月10日
引き続き基礎工事進めてます。

引き続き基礎工事進めてます。

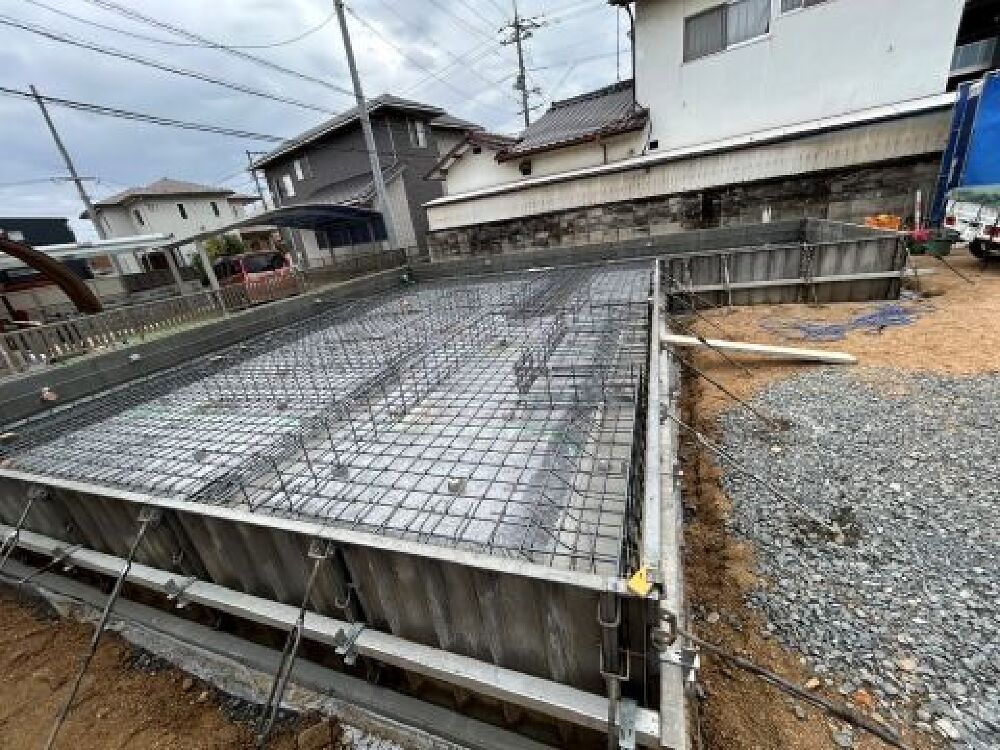

現在基礎工事の鉄筋施工を行っています。
この後、第三者機関による1回目の検査を受けることになっています。

16. 2025年11月05日
基礎工事スタートしました

基礎工事スタートしました

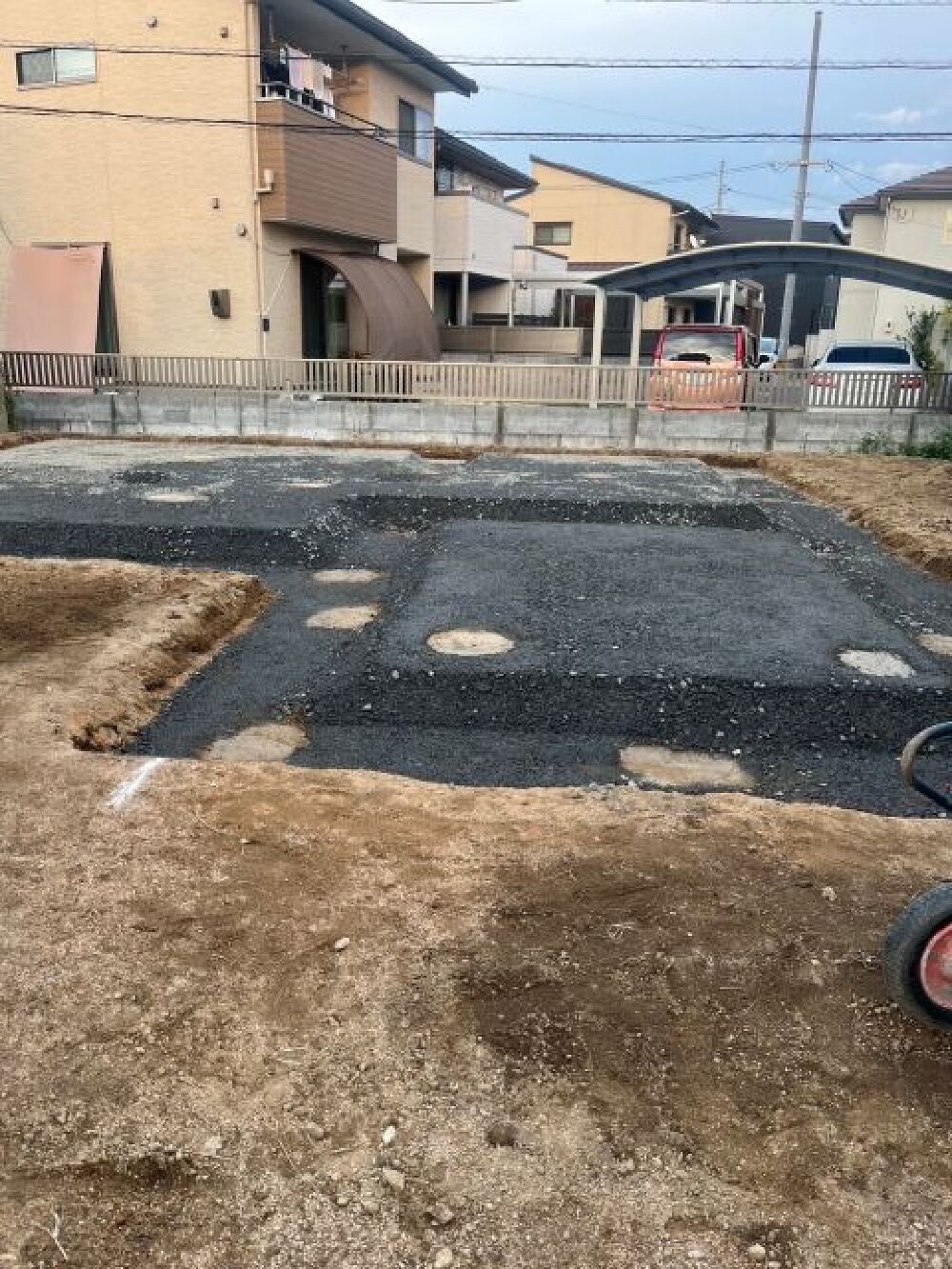

まずは床掘作業からです。
砂利を敷く作業が完了しました。

17. 2025年10月27日
着工しました!

着工しました!

建築確認申請に時間を要しましたが、無事に許可がおり、着工致しました。

まずは、地盤の補強工事から進めていきます。

18. 2025年08月31日
地鎮祭行いました!

地鎮祭行いました!

既存家屋の解体後、諸手続きに時間を要しましたが、本日、無事に地鎮祭を行うことができました。
残暑が厳しくてなかなか大変でしたが、最後は笑顔で記念撮影。
Mさま、本日はおめでとうございました。

19. 2025年05月11日
ご契約。

ご契約。

お申込みを頂いてから具体的な計画を進めてきたMさま。
本日、無事に正式なご契約を頂きました。

20. 2025年02月28日
解体工事完了しました。

解体工事完了しました。

21. 2025年02月24日
解体工事順調に作業進んでます。

解体工事順調に作業進んでます。

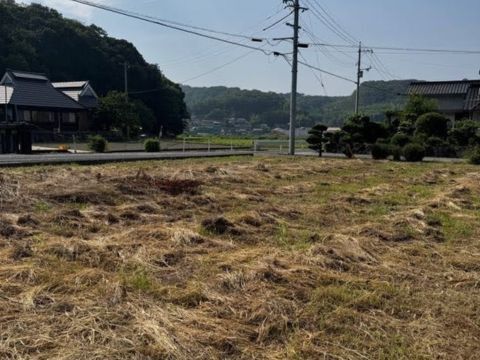

22. 2025年02月21日
解体工事スタートしました。

解体工事スタートしました。

23. 2024年12月10日
建替のご依頼

建替のご依頼

祖父様・祖母様がお住まいになっていたお家を解体しての新築をお考えのM様。
いよいよ計画がスタートします。
